12月9日,西藏開投集團投資建設的全球海拔最高、西藏首個塔式光熱電站——西藏開投安多土碩100MW光熱+800MW光伏一體化項目迎來階段性重大節點:其核心設備定日鏡產量順利突破10000面。這一里程碑式進展,標志著項目鏡場核心設備制造任務接近尾聲,為后續順利實現并網發電目標筑牢堅實根基。
圖片來源:東方電氣東鍋微訊。
作為西藏自治區“十四五”重點能源項目,安多土碩光熱項目為西藏首個塔式光熱發電項目,承載著高海拔地區清潔能源開發的探索使命。項目設計定日鏡總采光面積超80萬平方米,規模與技術難度均居行業前列。該項目國產化定日鏡數智化產線于2025年7月實現達產,單日產量不斷刷新歷史新高,高穩定性生產線為規模化生產提供了強有力的保障,彰顯了我國光熱設備制造“硬實力”。

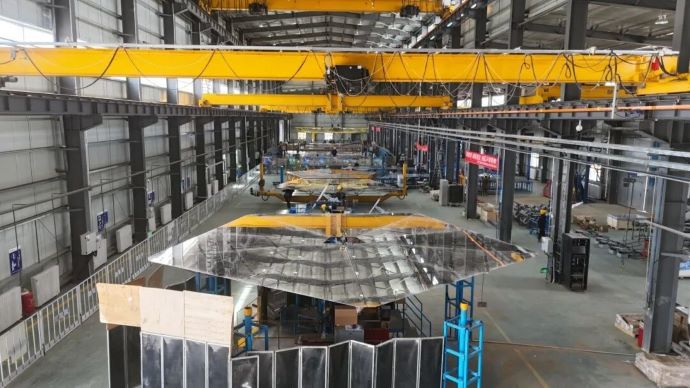

施工現場。
在海拔4600多米的唐古拉高山區,項目建設面臨超高海拔、極端低溫、凍土地質、弱電網等多重挑戰,近期最低氣溫降至零下20攝氏度以下。為攻克極端環境下的定日鏡生產難題,西藏開投那曲河公司聯合東方鍋爐項目團隊通過開展專項制造攻關、優化生產線布局、重新評定組裝工藝等措施,不斷突破技術瓶頸,創新管理模式,生產場地同步配備暖氣與彌散式制氧機,全方位保障作業人員健康與生產穩定。

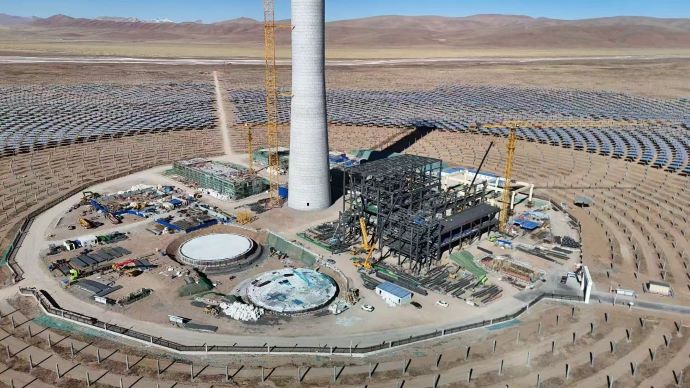

項目全貌。
安多土碩光熱項目共配置15927面定日鏡,工人正在緊張有序地進行安裝,計劃于明年3月搭建完畢,塔頂吸熱器擬于明年4月安裝完成。
文稿 | 尚曉明 / 審核 | 劉歡
